    SGM-70高性能水泥基灌浆料

    发布时间:2023/05/11 点击量:0
    中铁八局一公司承建琴鹤大桥项目

    ◆产品概述

    SGM-70高性能水泥基灌浆料是在传统灌浆料的基础上经过多年的发展和实际工程应用后,经过我公司专业技术研发团队结合实际工程应用而研发出的一种特种的、专用的、新型的、精确的、高性能水泥基二次灌浆材料,具有大流动性、微膨胀无收缩、早强高强、耐低温和抗油渗等特点,产品保证在灌浆时能够充分填充灌注空间,并具有复合膨胀双重效应保证设备安装精确定位、结构补强或栽筋锚固等在一天内甚至更短时间内满足需求,大大缩短了施工周期,达到省时、省工、早运转或早承载的技术经济效果,后期的高强度增长可保证设备安装的长久稳固性。优良的技术性能保障了工程应用的安全性,耐久性。



    产品用途

    1.适用于各种设备基础、机器底座、地脚螺栓以及钢结构(钢轨、钢架、钢柱等)与基础固定连接的二次灌浆。

    2. 建筑物的梁、板、柱、基础、地坪和路、桥的补强、抢修、加固。

    3.可进行地脚螺栓和钢筋的锚固及结构补强。

    4.地铁、隧道、地下室等工程逆打法施工缝的嵌固



    技术特点

    1.早强、高强:设备安装完毕24小时后即可运行生产,最终强度可满足各类设备安装及修补加固的需求,1~3天抗压强度可达到20~40Mpa,28天可达到60~90Mpa以上;

    2.高流态性:大流动,无泌水、防阻锈,可填充全部空隙,满足设备安装加固及修补的二次灌浆要求;

    3.微膨胀性:复合膨胀双重效应,精确定位,按照正确的灌浆施工工艺能达到90%以上的有效承载面(EBA),与钢筋的握裹力不低于6Mpa,可充分保证设备安装的稳固性和良好运转;

    4.耐久性:本品属于无机胶凝材料,使用寿命大于基础混凝土的使用寿命,经上百次疲劳试验,50万次冻融循环试验无明显变化,耐腐蚀性强;

    5.抗油性:在机油中浸泡28天强度明显提高;

    6.耐高温:栽筋后允许对钢筋进行高温切割和焊接作业;

    7.耐低温:冬季施工允许在-10℃气温下进行施工,耐低温可达-30℃。

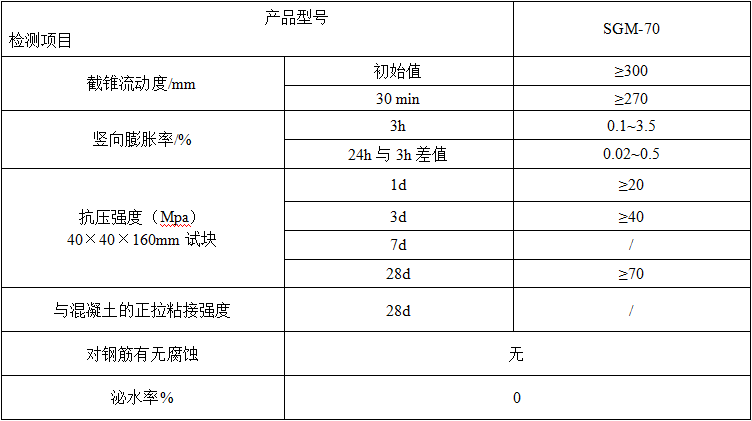

    技术指标

    注:以上所有数据在标准实验室条件下完成,参考用量:按照2300±50kg/m³为依据计算实际使用量



     施工工艺

    一.施工准备

    1.灌浆前应制定施工组织设计与施工技术方案,施工现场质量管理应有相应的施工技术标准、健全的质量管理体系、施工质量控制和质量检验制度。

    2.灌浆施工前应准备搅拌机具、灌浆设备、模板及养护物品。

    3.模板支护应按照《混凝土结构工程施工质量验收规范》(GB50204)中的有关规定执行。

    4.二次灌浆时,模板与设备底座四周的水平距离应控制在100mm左右,模板顶部标高应不低于设备底座上表面50mm。

    5.混凝土结构加固和改造时,模板支护应留有足够的灌浆孔及排气孔,灌浆孔与排气孔应高于孔洞最高点50mm。

    二.灌浆料搅拌方法

    1.水泥基灌浆料搅拌时,应按照相应产品要求的用水量加水,搅拌地点宜靠近灌浆地点。

    2.宜采用机械搅拌。搅拌时应先加入2/3的水拌和3分钟,然后加入剩余水量搅拌直至均匀后静置3分钟,再次搅拌均匀后即可使用;灌浆料随配随用,限30分钟内用完,早强型灌浆料限15分钟内用完。

    三.施工方法

    基础二次灌浆施工工艺

    1.二次灌浆应根据工程实际情况,选用合适的灌浆方法。工艺流程应符合相应的要求。

    2.灌浆前,应将与灌浆材料接触的设备底板和混凝土基础表面清理干净,不得有松动的碎石、浮浆、浮灰、油污等。灌浆前24h,基础混凝土表面应充分润湿,灌浆前1h,清除积水。

    3.二次灌浆时,应从一侧进行灌浆,直至从另一侧溢出为止,不得从相对两侧同时进行灌浆。灌浆开始后,必须连续进行,并尽可能缩短灌浆时间。

    4.较长设备或轨道基础的灌浆,视实际工程情况可分段施工。

    5.在灌浆过程中严禁振捣,必要时可采用灌浆助推器沿浆体流动方向的底部推动灌浆材料,严禁从灌浆层的中、上部推动。

    6.当环境温度高于30℃时,灌浆施工部位应避免阳光直射。

    7.设备基础灌浆完毕后,应在灌浆后3~6h沿底板边缘向外切45°斜角。

    地脚螺栓锚固灌浆施工工艺

    1.灌浆前应清除地脚螺栓表面的油污和铁锈。

    2.螺栓孔壁应粗糙,将孔内清理干净,不得有浮灰、油污等杂质,灌浆前用水浸泡8~12h,当环境温度低于5℃时应采取措施预热,温度保持在10℃以上,清除孔内积水。

    3.将搅拌均匀的灌浆料灌入螺栓孔中,二次灌浆时应先灌注地脚螺栓孔,孔内灌浆层上表面宜低于基础混凝土表面50mm左右。

    四.灌浆料养护方法

    1.灌浆完毕后裸露部分应及时喷洒养护剂或覆盖塑料薄膜,并加盖湿草袋保持湿润。

    2.采用塑料薄膜覆盖时,水泥基灌浆材料的裸露表面应覆盖严密,保持塑料薄膜内有凝结水。若灌浆料表面不便浇水时,可喷洒养护剂。

    3.浇水养护时间不得少于 7 天,浇水次数应保持灌浆材料处于湿润状态。当采用快凝快硬型水泥基灌浆材料时,养护应根据产品要求的方法执行。

    4.冬期施工时灌浆工程对强度增长无特殊要求时,灌浆完毕后裸露部分应及时覆盖塑料薄膜并加盖保温材料。起始养护温度不应低于 5 ℃ 。在负温条件养护时不得浇水。

    5.拆模后灌浆料表面温度与环境温度之差大于 20 ℃ 时,应采用保温材料覆盖养护。

    6.如环境温度低于产品要求的最低施工温度或需要加快强度增长时,可采用人工加热养护方式;养护措施应符合现行《建筑工程冬期施工规程》( JGJ104 )的有关规定。



     包装贮运

    1. 包装规格为50kg/袋,储存在干燥、通风环境中,防水、防潮,未开封状态下保质期3个月,超出保质期应复检合格后方可使用。

    2. 不含有苯系物、卤代烃、甲醛、重金属等成分,无毒、无味、无污染、不然不爆,可按一般货物运输。
